580 metrów nowej sieci między osiedlami Tysiąclecia i Oświecenia. MPEC wzmacnia bezpieczeństwo dostaw ciepła
Autor: Grzegorz Górski
Na granicy osiedli Tysiąclecia i Oświecenia powstaje 580-metrowy odcinek sieci ciepłowniczej. Inwestycja MPEC połączy dwie niezależne dotąd linie w zamknięty pierścień. Dzięki temu w przypadku awarii lub prac konserwacyjnych ciepło będzie mogło zostać dostarczone mieszkańcom z drugiego kierunku.
Dwie niezależne linie zostaną połączone

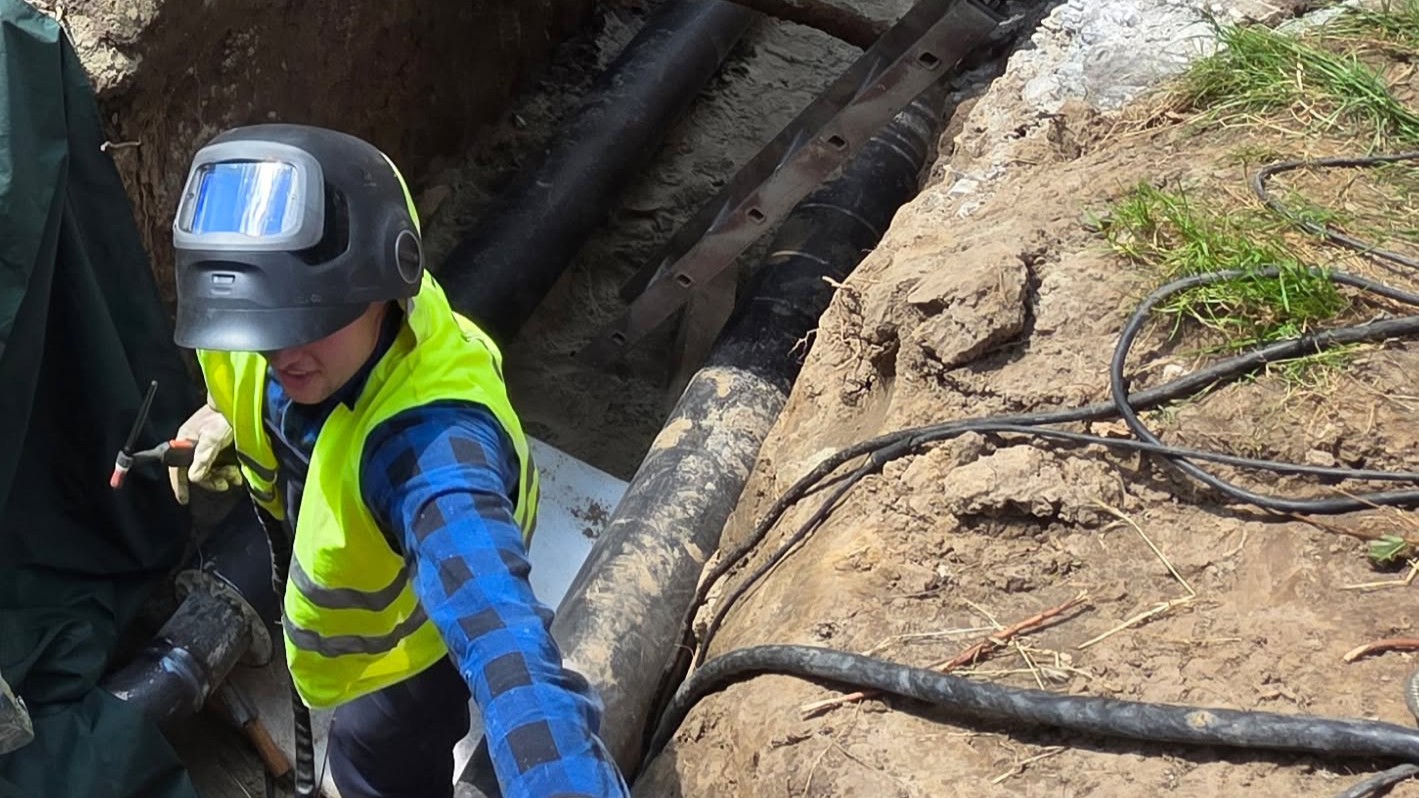

Inwestycję realizują pracownicy ZEP Wschód Miejskiego Przedsiębiorstwa Energetyki Cieplnej w Krakowie. Zakres prac obejmuje budowę 580 metrów nowej instalacji na granicy osiedli Tysiąclecia i Oświecenia.
Najważniejszym elementem przedsięwzięcia jest połączenie dwóch funkcjonujących dotychczas niezależnie odcinków sieci. W ten sposób powstanie zamknięty pierścień ciepłowniczy.
Dla mieszkańców oznacza to większą niezawodność systemu. Jeżeli na jednym z odcinków dojdzie do awarii albo konieczne będzie przeprowadzenie prac konserwacyjnych, dostawy będzie można utrzymać dzięki skierowaniu ciepła z przeciwnej strony.
Awaria nie musi oznaczać długiej przerwy
Pierścieniowy układ sieci daje operatorowi większe możliwości reagowania na nieprzewidziane zdarzenia. Uszkodzony fragment będzie można odciąć, a czynnik grzewczy skierować do odbiorców alternatywną trasą.
Nie oznacza to, że każda awaria pozostanie całkowicie niezauważalna dla mieszkańców. Nowe rozwiązanie powinno jednak ograniczyć liczbę odbiorców pozbawionych ogrzewania i ciepłej wody oraz skrócić czas ewentualnych przerw w dostawach do minimum.
Takie zabezpieczenie ma szczególne znaczenie jesienią i zimą, kiedy nawet kilkugodzinna awaria sieci ciepłowniczej może stać się poważnym problemem dla mieszkańców.
Ważna inwestycja ukryta pod ziemią
Modernizacja na granicy osiedli Tysiąclecia i Oświecenia nie należy do najbardziej widowiskowych miejskich inwestycji. Jej efekty będą jednak odczuwalne przede wszystkim w sytuacjach awaryjnych.
Zamiast systemu uzależnionego od jednego kierunku zasilania powstanie układ zapewniający alternatywną drogę dostarczania ciepła. To techniczne zabezpieczenie, które zwiększy odporność lokalnej sieci i poprawi bezpieczeństwo dostaw dla mieszkańców obu osiedli.
Zakończenie wszystkich prac planowane jest na 1 września.
